大干六十天,确保柳州广雅大桥如期通车

来源: 广西五建 | 编辑: 梁剑玲 | 日期: 2013-10-29 |  字体:T T T

大干六十天,确保柳州广雅大桥如期通车

市政分公司  杨生旺

市政分公司承建的柳州市磨滩路西段、河西路东段改造工程是广雅大桥配套工程,是市政府为民办实事的民心工程。原路面宽七点五米到十六米不等,扩建改造后将达到三十米,该项目工程完工通车后,将极大改善河西片区交通状况。项目自去年九月开工以来,受拆迁影响进度不理想,直至今年八月,拆迁进度明显加快,为了献礼毛泽东同志诞辰一百二十周年,业主单位要求该工程必须在20131226日完工通车。

接到任务后,近日,项目部立刻召开了动员大会。要求全体施工人员发扬不怕苦,不怕累、善于打硬仗、特别能战斗的精神坚决完成任务。针对时间紧、任务重、地下管线复杂,施工地段人流、车流川流不息而又不能封闭施工的特点,项目部组建了现场施工、材料供应、安全督察、质量监督四个小组。一是现场施工组分为6个施工段,共投入8台钩机,两台压路机,两台洒水车,一台铲车。每个施工段任务细分到每天的工作进度,如果完不成当天安排的任务,必须分析原因,找出对策,加班加点将进度抢回来。二是材料组加强和各施工段的联系和沟通,了解各施工段的施工情况,确保材料供应。三是安全督察组要针对施工路段长,人流车流大,施工道路变道频繁的特点,现场必须加强巡视,及时设置围挡,摆放锥筒,拉警示带、安警示灯,确保不发生人员工伤事故。四是质量监督小组加强现场巡查,严把质量关,对易发生质量问题的部位和薄弱环节加强监管,上道工序不合格绝不进入下道工序。

由于分工配合密切、管理措施有力得当,目前柳州市磨滩路西段、河西路东段改造工程施工进度正按计划有序推进。磨滩路已完成部分水稳层铺设,路基换填除地下管线影响外已大部份完成。河西路已完成部分路面混凝土浇筑。路基换填除低压电杆影响外也已大部份完成。项目部满怀信心的表示,一定要再接再厉,咬定目标不放松,确保广雅大桥如期通车,让业主放心,为五建争光,为改善柳州市河西片区交通状况和创建全区交通畅通工程城市作出贡献。

0

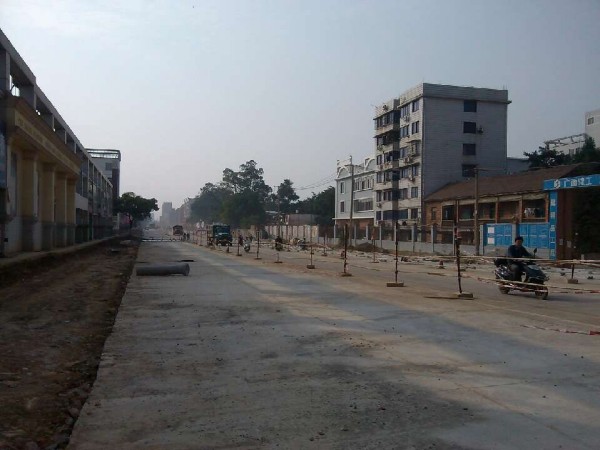

图为:施工现场



上一篇:公司党委书记、总经理黄鼎龙率队赴外地招聘2014届毕业生

下一篇:广西电视台、广西新闻网报道越南青年干部参观广西建工五建综合楼项目
